预制梁施工工艺流程及施工要点详解

2022-02-25 8159

后张法施工工艺:清理底模、施工放样→侧模、端头模板拼装→绑扎底、腹板钢筋→安装预应力管道→安装内模→绑扎顶板钢筋→浇筑梁体混凝土→梁体养生→张拉、压浆→梁端封锚、堵头混凝土

施工要点

1钢筋

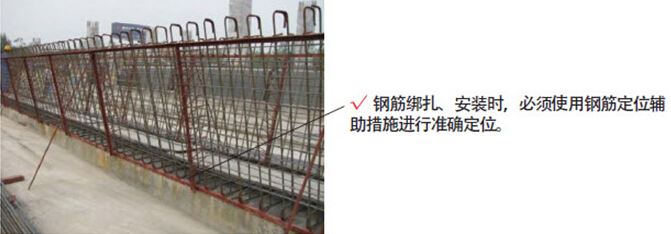

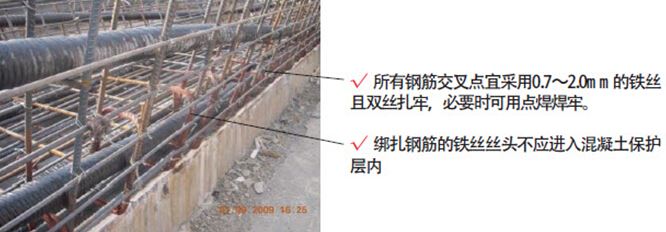

1)钢筋下料、加工、定位、绑扎、焊接严格按规范及设计图纸进行。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

2)钢筋的保护层垫块推广使用半球形高强砂浆垫块,绑扎牢固可靠。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

2模板

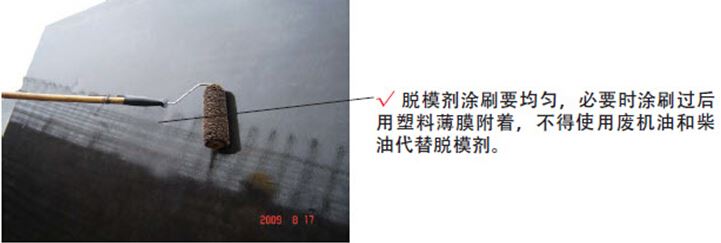

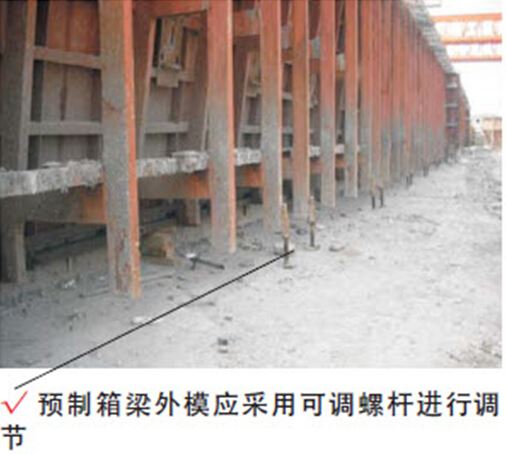

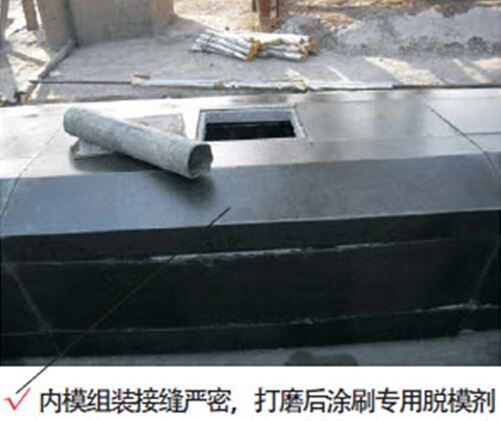

1)使用前或每片梁拆模后应指派专人认真打磨模板并涂刷专用脱模剂。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

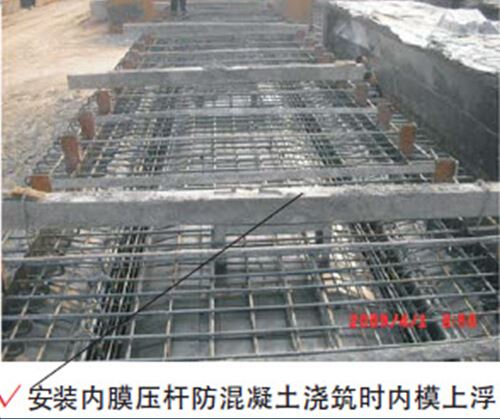

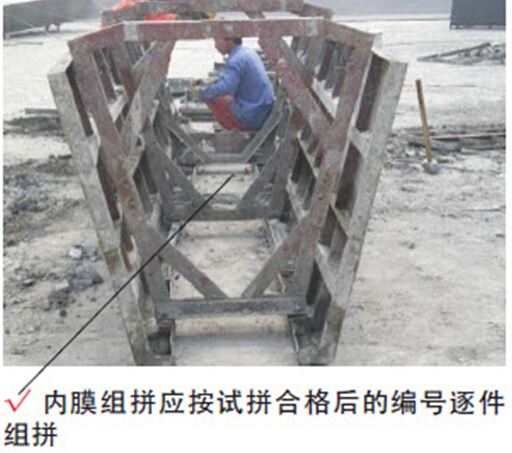

2)采取内模压杆,或用地锚固定内模,防止内模上浮。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

3波纹管、锚垫板

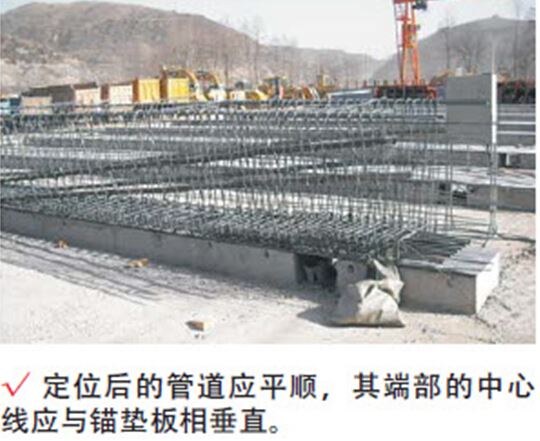

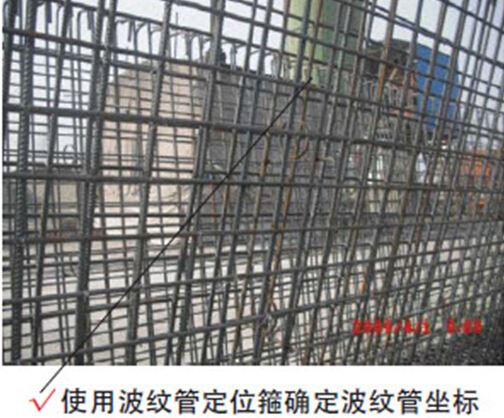

1)在钢筋绑扎过程中,应根据设计精确固定波纹管和锚垫板位置。

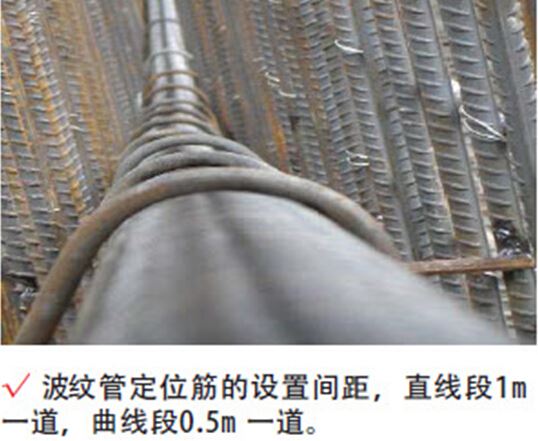

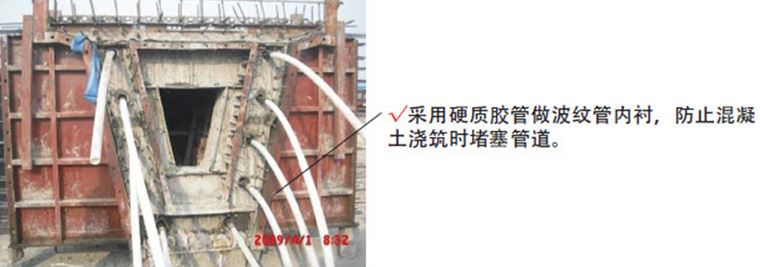

2)波纹管的连接应采用大一级直径的同类管道,其长度宜为被连接管道内径的5~7倍。接头长度不低于规范要求,并在波纹管连接处用密封胶带封口,确保不漏浆。

3)锚具、锚垫板经准入并检测合格后方可使用。锚下加强筋与锚下螺旋筋应按设计要求布设,螺旋筋与锚垫板相配套。

4混凝土

1)严格按阶梯浇筑施工工法施工,浇筑底板时,借助顶板预留混凝土漏斗施工,间隔5m逐步推进连续施工,保证混凝土的整体性。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

2)梁片的预制要留有同条件养生试块,试块放置在梁片的顶板上,与该梁片同时、同条件养生。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

5预应力施工

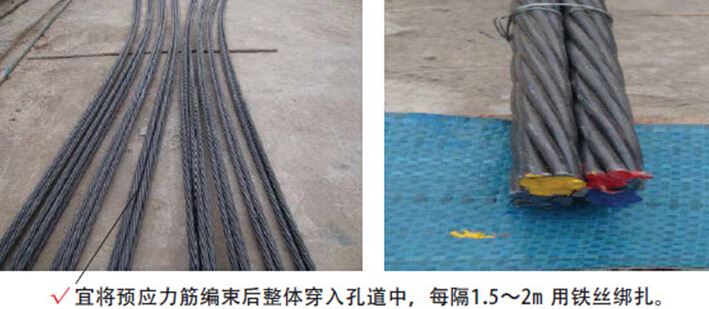

1)钢绞线必须编束。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

2)张拉前的混凝土养生时间及强度控制:混凝土强度应不小于设计规定值,养生期限以回弹强度达到设计强度为准。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

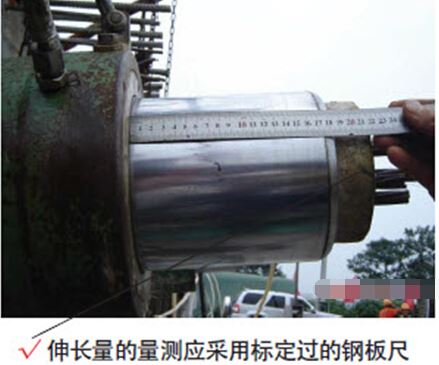

spacer.gif3)张拉采用张拉力与伸长量双控制的方法,不能直接量取千斤顶的油缸变位量,一般采用两端对称张拉,张拉计算公式按L实=L-L1+(L1'-L1) (L1张拉至20%ok(15%ok)时千斤顶的活塞长;L 张拉至100%δk 时千斤顶的活塞长;L1' 张拉至40%δk(30%δk)时千斤顶的活塞长)。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

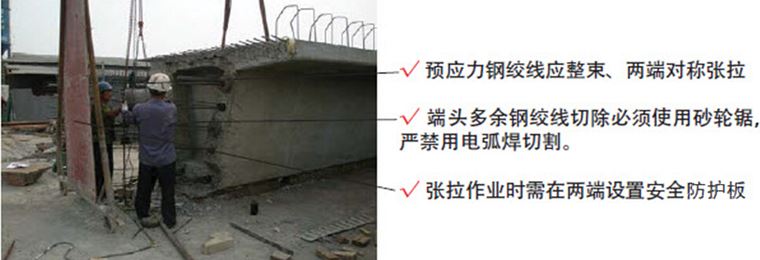

4)预应力钢绞线在张拉控制应力达到稳定后方可锚固。

6压浆

1)箱梁压浆应采用真空压浆工艺,每个预制梁场应在满足正常施工情况下备用1套真空压浆设备。

2)施工要求:

压浆宜采用专用压浆料或专用压浆剂配制的浆液,浆液的水胶比控制在0.26~0.28,初始流动度不大于13s。

压浆过程及压浆后2天内气温低于5℃时,必须采取蒸汽养生的方法养生一天。

水泥浆压注工作应在一次作业中,连续进行,并让出口处冒出废浆,直至不含水沫气体的废浆排出,待其稠度与压注的浆液相同时停止。

3)委托有资质的检测单位对预应力管道压浆质量进行压浆效果检测,检测频率预制梁按梁总数的5%进行抽检,现浇梁、连续刚构桥悬浇梁按总波纹管数的10%进行抽检。

7混凝土端面凿毛凡是湿接缝、梁端等部位,拆模后立即用专用凿锤或电动凿毛锤进行凿毛。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善
预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

8梁板养生

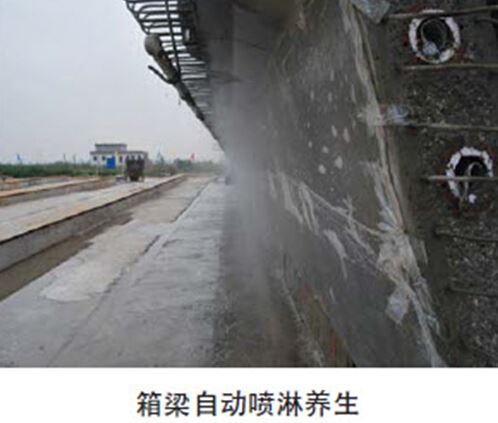

    1)预制梁(板)一般养生。在拆完模后利用建梁场时预埋的蒸汽管道接喷淋水管,采用加压水对梁体进行养生,顶板使用土工布覆盖保湿。宜按回弹强度确定养生时间

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

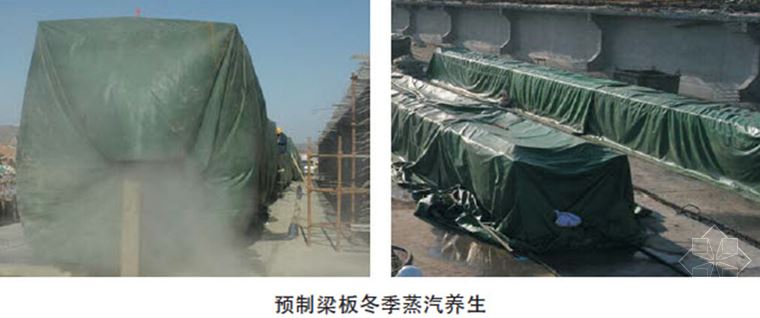

2)预制梁(板)冬季养生。在拆完模后立即覆盖阻燃篷布并采用锅炉蒸汽进行养生。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

9其他要求

1)箱梁预制时应将伸缩缝预埋筋、泄水孔、防撞护栏预埋筋、吊梁孔 (环)、钢束孔道等设计要求的预埋件全部按位置准确装好。

2)梁体存梁前对梁板进行全面外观检查,重点为长度、梁底预埋钢板坡度、有无裂纹等,目的是早发现梁体缺陷,避免架设后再次吊起。

3)预应力筋张拉时,正面不能站人,并设置挡板和警示标牌。

4)存梁区箱梁堆放高度不超过2层,板梁不超过3层,并定期检查存梁区的地基稳定性。

预制梁施工工艺流程及施工要点详解 - 闻宝联技术空间 - 止于至善

上一篇:预制梁施工(先张法、后张法) 下一篇:环形预应力梁施工工法
广汉公司
四川省广汉市绍兴路三段19号
452018313@qq.com
0838-5103888
请扫码微信公众号
成都公司
成都市青白江区城厢镇
452018313@qq.com
028-83630396

©2025 www.sc-esm.com All Right Reserved 备案号:蜀ICP备12024733号-1 川公网安备51068102511060号 技术支持:成都微立顶科技有限公司

广汉公司:0838-5103888
成都公司:028-83630396

广汉公司:452018313@qq.com
成都公司:452018313@qq.com
